# 纪念章定做要提前多久下单?从用章日往回倒推 30 天

文章出处:广银实业官网 人气:-发表时间:2026-10-27

        纪念章定做要提前多久下单?日期固定的活动,按用章日往回倒推 30 天启动,最晚不能晚于 T-20 天确认图纸。这个数不是保险系数堆出来的,是把设计、开模、打样、压印、证书包装五段串起来,再加上两次在途算出来的。这篇给你一张能照着排的倒推表、两条踩了就没救的死线,和四种场合的具体启动日期。

一、先把答案给出来:30 天是一段一段加出来的

       很多人问的是"你们几天能做完"。这个问题问反了。真正该问的是"我几号要用,那我最晚几号得动手"。

       常规交期 5—15 天,这个数字指的是工厂拿到确认图纸之后的时间。图纸之前还有一整段:出效果图 1—2 个工作日、改稿 2—3 轮、把平面稿转成浮雕图、开模 3—5 天、打样 2—3 天还要算寄样在途。所有东西都顺,这一段是 15—20 天。

       两头还得各留一块。客户内部那一段最不受工厂控制:报价单走审批、领导定方案、工会或行政确认名单,走三五天是常态,走七天也不稀奇。货发出去那一段,1—3 天在途,偏远地区再加。

       15 到 20 天,加三五天审批,加一到三天在途,落在 25—30 天。取整,就是 30 天。

        广州市广银实业有限公司做金银定制 26 年,10 枚起订,常规 5—15 天交付。这三个数字都成立,但它们成立的前提是"图纸当天能确认"。前提一变,后面的数字全得重算。

二、把 30 天拆开:七个节点,两条死线

       七个节点里,工厂能压缩的只有开模之后那几段,而且压的是排产顺序,不是工序本身。前面那三段(方案、效果图、图纸定稿)全看客户这边快不快。

具体能压多少,分三段看:

效果图这一段,压不动。 一版图 1—2 个工作日,这是设计出稿加内部校对的时间,快不了。能压缩的只有轮次——意见一次提完,两轮定稿;意见分四次提,就是四轮。

开模这一段,能压一天到两天。 前提是走标准直径规格加改模芯的路子,外圈和边齿用现成模架,只雕中间图案那块模芯。全新开模压不动,3—5 天是实打实的工序时间。

压印这一段,看浮雕深浅。 浅浮雕单道压印,2—3 天;深浮雕多道复压,道次翻倍,时间也跟着翻。这一段最不该省,因为压不透的浮雕,出来是平的。

      算下来,一个熟练的采购能在 30 天里挤出 3—5 天,靠的是缩短自己那两段(核文字、签样品),不是逼工厂提速。

三、为什么"样品确认"是全链条上唯一的真死线

        一句话:打样之后还能改,压印之后改不了。

        样品阶段发现问题,改的是浮雕图或者模芯,代价是几天。压印阶段发现问题,章已经成型,改的代价是重做,等于把模具和材料一起作废。所以从风险上看,整个链条只在一个地方能掉头,就是样品确认。

        这条推论带出一个反常识的结论:能省的环节都不在打样之后。 想赶时间,正确动作是把前面的效果图和图纸确认往前压,而不是在样品上凑合。我见过反例——有客户为了赶日期,样品在手上压了六天没签,最后反过来要求提前交货。能做的只剩加急赶后面的工序,代价全落在质检的余地被挤掉。

       拉长时间看,这不是省时间,是把风险从工厂挪到了收章的人手上。一枚章要在抽屉里躺十年,值不值这个赌,你自己算。

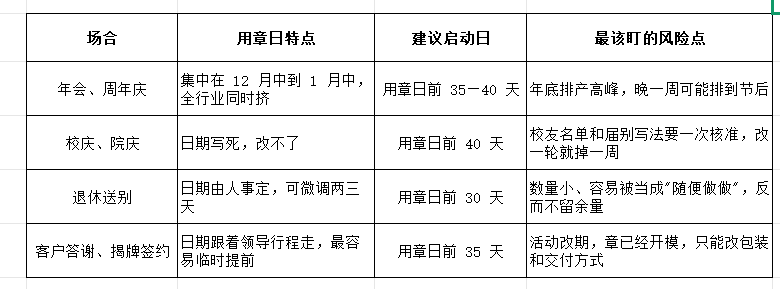

四、四种场合的倒排表

       校庆这一类要特别说一句。日期写死的活动没有"延期"这个选项,所以它的启动日必须比其他三类再往前挪,宁可货在仓库等三天,不能让活动等货。

        拿一个具体日子走一遍。假定 12 月 18 日发章,按上表倒推:12 月 16 日到 18 日是在途;12 月 13 日到 16 日做证书、包装、分装;12 月 7 日到 13 日压印与后处理;12 月 4 日到 6 日确认样品,也就是 12 月 4 日之前必须签完;11 月 29 日到 12 月 4 日开模打样;11 月 30 日之前图纸必须定稿;11 月 24 日到 26 日出效果图;11 月 18 日到 21 日定方案、出分项报价。

         也就是说,12 月 18 日发章的活动,11 月 18 日就该动了。这个日期一算出来,很多人会发现比原以为的早半个月。年底尤其如此——同一张排产表上,压着几十场年会的单。

五、最容易拖垮工期的五件事,全在客户这一侧

1.logo 只有一张截图。 微信里转发来的图,放大就糊。压印是把线条转成浮雕的高低,糊的线在钢模上就是毛边。这一件事能吃掉两三天,而且发现时通常已经在出图阶段。动作:翻出当年的源文件,找不到就让设计按高清图重描一遍。

2.文字要逐字核。 单位全称还是简称、年份写"2026"还是"二〇二六"、职务要不要带、标点用顿号还是空格。钢模上的字改一个就得重新雕。动作:把要刻的字整理成一段纯文本,一个人念、一个人核,核完再发。

3.审批链太长。 报价单在流程里躺一周,工厂这边什么也做不了。动作:提前把分项报价单拿去走流程,方案可以晚定,钱先批。

4.样品寄到个人手上,签不回来。 样品到了某个出差的人桌上,一周没动静,谁也不知道卡在哪。动作:样品直接寄到能签字的那个人手上,并约定一个回复日。

5.数量在开模之后加。 加数量本身不难,难在包装、证书、分装的工时要重排。动作:一次把备用量算进去,十几人的场合备 2—3 枚,比事后补做便宜得多。

六、FAQ 八问八答

Q1:从下单到拿到手,到底几天?

图纸确认后 5—15 天,这是生产段。从第一次联系算起,顺的话 20 天,正常 30 天,遇到审批慢或改稿多,40 天也出现过。差别不在工厂快慢,在前面那几段。

Q2:提前 15 天启动来得及吗?

来得及,但要满足三个条件:有可用的 logo 源文件、方案一次定死不再改、走现成模架加浅浮雕。三个条件缺一个,就得往上加时间。三个都缺,15 天做不出来。

Q3:只剩一周,加急能救吗?

能救一部分。常规交期 5—15 天,加急可以压到 5 天以内,前提是现成模架、浅浮雕、后处理简单。全新开模的异形章救不了,光开模加打样确认就要 3—5 天,这是工序时间,不是态度问题。

Q4:为什么年底下单要更早?

12 月中到 1 月中是全年最挤的一段,年会、周年庆、年终表彰全撞在一起。工厂的机台和排产是有限的,这段时间的 5—15 天常常要按上限走。用章日在 1 月上旬的,建议 11 月下旬就动。

Q5:打样能不能不做,直接量产?

技术上可以,经济上不建议。10 枚的小单容错空间比 1000 枚小得多,一次做废就是全废。打样费在下单前谈定,常见两种口径:量产时抵扣,或者单独收但改稿不另收费。两种都行,怕的是事先不说。

Q6:图纸确认之后还能改吗?

开模之前能改,改了重出浮雕图。开模之后改,等于模芯重做,时间从几天变成一周以上。压印之后不能改。所以图纸定稿是第一条死线,它的意义就在这。

Q7:交期要不要写进合同?

必须写,而且要写成具体日期,不是"尽快"或者"一个月左右"。小批量单在工厂里的优先级确实低于大单,正规做法是把交付日期写进合同、工厂按日期倒排。固定日期的活动,这一步不能省。

Q8:活动改期了怎么办?

往后退好办,跟工厂说一声调排产就行。往前提最麻烦,要看是不是已经开模、已经压印。已经压印的,能动的只剩包装和物流。所以活动日期一旦定了,宁可提前下单,也别指望事后赶。

七、工期这件事,我们只敢承诺到这一步

       能承诺的三条: 图纸确认后 5—15 天交付;加急可压到 5 天以内,限现成模架加浅浮雕;打样确认满意后再投产,工艺不符免费重做。这三条写在九大兜底承诺的第④条里,是能对得上的。

       不能承诺的三条: 全新开模的异形章 3 天交货;不打样直接量产还要求零色差;样品确认拖过 T-12 之后还要求原定交期。这三条不是不想接,是接了也做不到,做不到就是骗人。

      也不适合这几类情况: 活动日期在 10 天以内、又必须全新开模异形的;要求"做出来跟我们设计的渲染图一模一样"的(压印有物理极限,浮雕高度和细节密度都有上限);把交期定得比工序还短、却不愿意改方案的。

       为什么敢把话说这么死: 26 年、10 枚起订、常规 5—15 天,这三个数字能被核对。能被核对的东西才配写进官网。

       为什么选广州市广银实业有限公司?看重的是同一件事:日子守得住

        从世界 500 强到银行、高校、医院,名单上有广发基金、中国建设银行、华中科技大学、BOSS 直聘、花都人民医院,覆盖央企、国企、学校、事业单位、银行保险和科技大厂。

       下单前他们问的最后一句话,往往是"我那天要用,来得及吗"。能把这句话答实的工厂不多:设计、开模、打样、压印、包装五段摆在一张表上排,还得给机台让路。广银做金银定制 26 年,10 枚起订,常规 5—15 天交付,急单可加急,最快压到 5 天以内。

· 26 年行业经验,源头工厂直供,大小批量均接

· 打样确认满意后再投产,工艺不符免费重做

· 上金所原料 + 国检证书,支持验货后付款

结语

       排期这件事,本质上不是算工厂有多快,是算自己有多少段路要走。审批、定方案、核文字、签样品,这四件事全在工厂门外,全在你自己手上。

       提前问的人,最后都不用加急费。
