欢迎来到广州市广银实业有限公司官网!上海造币工艺-机构检测鉴定

1 万枚纪念品 40 天交付,考的是哪三个硬指标|从大型赛事公开案例看批量定制怎么排期

文章出处:广银实业官网 人气:-发表时间:2026-10-25

       大型活动纪念品定制,考的从来不是设计好不好看,而是产能、一致性、周期这三道硬指标。

        以公开可查的 2025 广州马拉松为例:赛事于 12 月 21 日(冬至)鸣枪起跑,设马拉松单一项目,赛事规模 26,000 人,起点天河体育中心、终点海心沙环岛路;完赛奖牌以"珠江水韵"为设计灵感,正面采用流沙工艺镌刻广州建筑群,背面以立体线条勾勒广州塔(据广州日报、南方+等媒体公开报道)。这类赛事的奖牌必须在鸣枪当天铺进每一个完赛包,没有"晚两天补发"这个选项。

       需要说明的是:广州马拉松的完赛奖牌并非广州市广银实业有限公司承接制作。本文仅把该赛事作为行业公开案例,用来说明大批量金属纪念品交付的共性要求;文中涉及广银实业的做法,均来自公司在纪念章、纪念币定制业务中的实际项目经验,两件事不混为一谈。

       对采购而言,真正有价值的问题是:把赛事级订单拆开看,哪三个指标决定成败?这些指标落到自己几百枚、几千枚的单子上,该怎么问、怎么验、怎么排期?

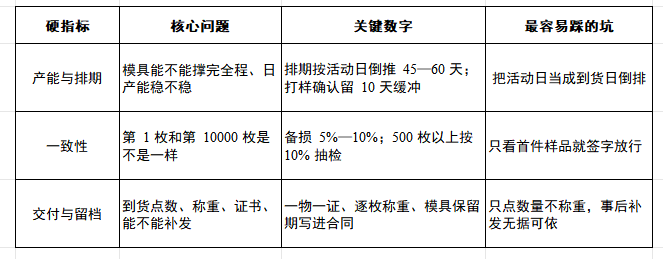

三个硬指标一览


一、产能:真正的瓶颈在模具,不在最后一道工序

        大批量订单谈产能,很多人只问"一天能做多少"。但真正决定能不能按时交完的,是模具寿命与产能的稳定性。

金属纪念品靠模具成型。模具在连续高压下会磨损,磨损到一定程度,成品的浮雕清晰度、边缘状态就会往下掉。一旦中途失效,就要停机换模、重新调机、重新确认首件——这段时间是没有产出的。所以内行的排产做法不是"满负荷冲到底",而是分段排产 + 预留换模窗口,宁可每天产能定得保守一点,也要保证全程不掉速。


落到采购怎么问:

l 问"这套模具能撑多少枚",而不是只问"一天能做多少枚";

l 问"中途换模怎么算时间,费用由谁承担";

l 问"产能是按单班还是双班算的",双班意味着夜间工序,质检人手要跟上。

?? 广银实业的实际做法:公司承接的多为几十枚到数千枚量级的纪念章、纪念币订单。常规币形章 5—15 天交付,高浮雕、异形或带底座的 15—30 天。排产上按"确认稿—打样—量产—验收"分节点给时间,每个节点都有书面确认,不做口头承诺。万人级以上的赛事奖牌由专业压铸产线完成,广银实业不承接此类订单,也不以他人案例充当自身业绩。


二、一致性:第 1 枚和第 10000 枚是不是同一枚

       批量定制里最难的不是做出一枚漂亮的样品,而是让第一万枚和第一枚看起来是同一枚。

不一致通常出现在三个地方:模具磨损导致后期浮雕变浅;表面处理(喷砂、镜面、电镀)的批次差导致色差;刻字编号环节的人工误差。前两个靠过程控制,第三个靠规则前置——编号规则必须在下单时定死,中途改规则,证书与实物就对不上,验收时逐枚核对的工作量成倍增加。


落到采购怎么验:

l 样品确认后封存一件"标准件",验收时拿末件和标准件并排比;

l 500 枚以上按 10% 抽检,重点看浮雕清晰度、边缘、色差;

l 贵金属类逐枚称重,与证书重量核对,一物一证。

?? 采购时预留 5%—10% 的备损,是这一指标的安全垫。备损不是浪费,它同时解决三个问题:来料损耗、验收剔除、以及后续人员变动的补发。补发时如果模具已报废,等于重新开模,成本和时间都要再走一遍。

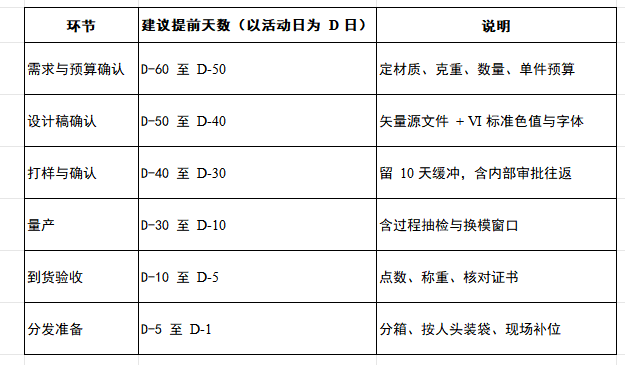

三、周期与交付:把活动日往前倒推,别把活动日当到货日

      大批量订单的时间黑洞,往往不在生产,而在设计确认与打样往返。企业方通常要走内部审批,一轮就是几天;庆典或赛事的日期是提前定死的,不会因为打样没确认就往后挪。

? 一句话排期法:按活动日往前推 45—60 天启动,其中打样确认环节留 10 天缓冲。


落到采购怎么收尾:

l 分批发货的,每批都要单独点数、单独签收;

l 验收单、检测报告、证书、发票四项留档,缺一项事后都说不清;

l 模具保留期限写进合同——通常约定保留 6—12 个月,这段时间内补发不用重新开模;

l 补发机制提前定:补发的起订量、单价、周期,最好在下单时就谈好。


四、采购人最常问的 6 个问题

Q1:万人级和几千枚,难度差在哪?

? 差在"容错空间"。几千枚的单子,中途发现问题还能停下来调;万人级的单子,一旦开产就没有回头路,所有确认必须在开模前完成。数量越大,前期确认的比重越高。


Q2:供应商说"产能没问题",怎么验证?

? 让他把产能拆开说:模具套数、单套模具寿命、日产能、换模时间。拆不开的就是没算过。再问他上一批同量级订单的实际交付天数,而不是"最快多少天"。


Q3:为什么大批量会出现首末件不一致?

? 主要是模具磨损和表面处理批次差。前者靠模具寿命管理和分段排产控制,后者靠同一批次集中做表面处理。验收时拿末件和标准件并排比,是最直接的验证方式。


Q4:备损到底留多少?

? 常规 5%—10%。数量越小、工艺越复杂,比例取上限;数量大、工艺成熟的,可以取下限。有后续补发需求的(人员可能变动),再单独加一批"补发预留"。


Q5:40 天够不够?

? 看工艺和确认速度。常规币形章 40 天宽裕;高浮雕、异形、带底座或包装要单独定制的,40 天偏紧,建议按 45—60 天排。真正吃时间的往往不是生产,是设计确认的内部审批。


Q6:验收要留哪些材料?

? 验收单(数量、重量、抽检结果)、检测报告或国检证书、发票、以及封存的标准件。贵金属类还要有一物一证的证书编号清单,与实物编号一一对应。


总结

      大型活动纪念品的交付能力,说到底是三件事:模具撑不撑得住全程、首末件一不一致、排期有没有留够缓冲。这三个问题在任何量级上都成立——不管是两万多人的赛事,还是几百人的企业周年庆,逻辑是相通的。

       广州市广银实业有限公司做金银定制 26 年,上金所原料 + 国检证书,常规 5—15 天交付、可验货后付款。公司承接纪念章、纪念币定制业务,量级集中在几十枚至数千枚,不做万人级赛事奖牌的承接,也不虚构案例。有具体量级和交付节点的,把需求发过来,我们先给排期,再谈工艺。

定制热线:188 1944 9931


资料来源说明:本文中 2025 广州马拉松的赛事规模、时间、奖牌设计等信息,均引自广州日报、南方+、中国青年网等媒体的公开报道;该赛事奖牌并非广银实业承接制作,仅作行业公开案例引用。

此文关键词:纪念品批量定制;纪念章定制;批量交付周期;完赛奖牌制作;企业纪念品采购;广银实业

返回顶部
